SNCF | Poste d’Aiguillage Informatisés (PAI)

Missions

Depuis 1995, la SNCF déploie des PAI sur l’ensemble du réseau français. Afin de moderniser ses installations, elle continue d’implanter des postes et de remplacer les postes les plus anciens (mécaniques, électriques ou électromécaniques). En collaboration avec Setec Ferroviaire, serige accompagne la SNCF sur ce type d’opération depuis plus de 5 ans.

setec serige assure des missions de Maîtrise d’œuvre complète sur l’ensemble des lots techniques.

  • Régénération des PAI de Versailles-Viroflay
  • Création de 4 PAI à Etampes

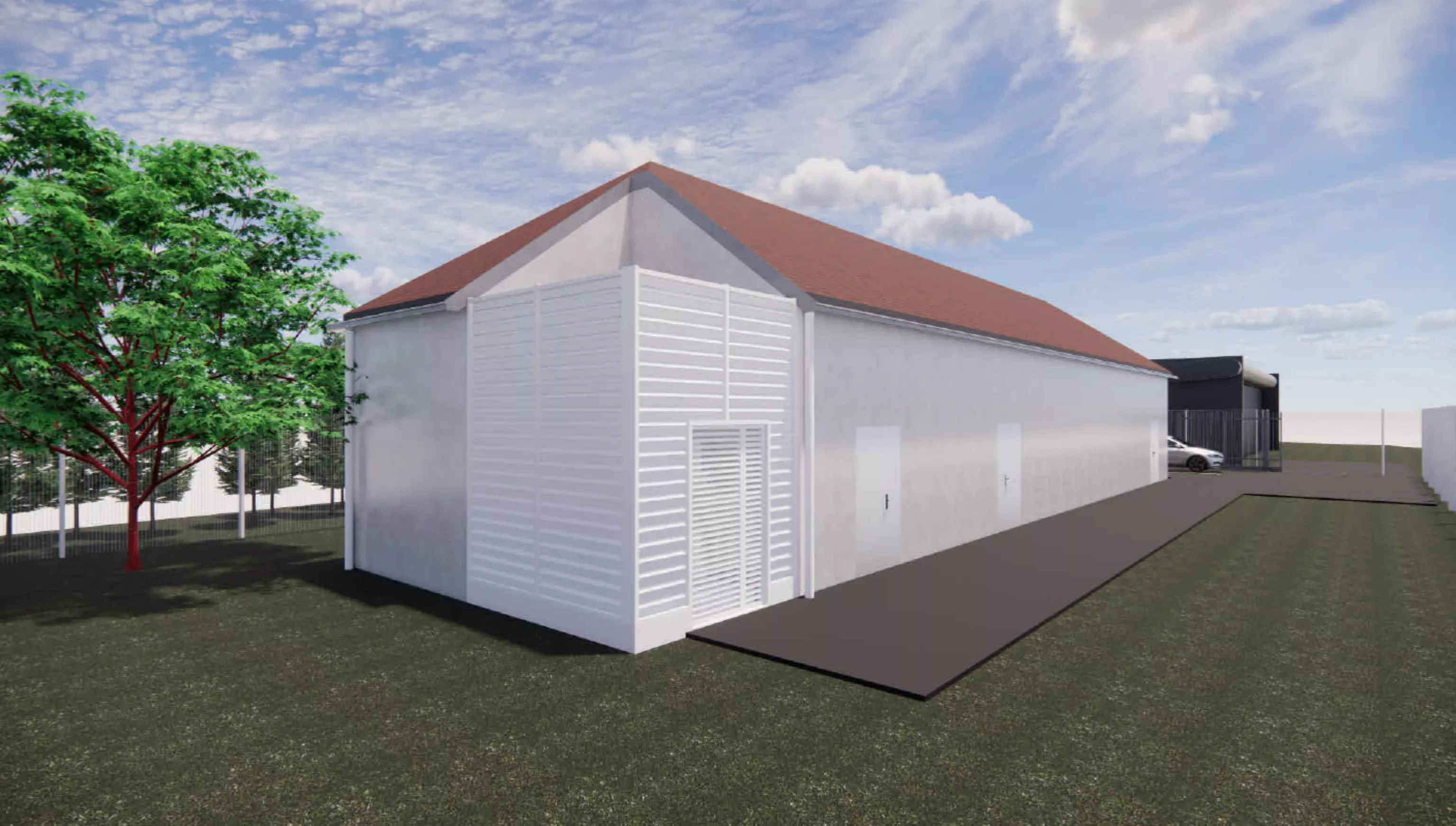

  • Création d’un PAI à Dourdan
  • Création d’un PAI à Figeac
  • Création d’un PAI à Dreux

Challenges

  • Travaux à proximité des voies (formation SNCF)

Chiffres clés

Calendrier

  • PAI Versailles-Viroflay : Juillet 2020 à Janvier 2024
  • PAI Etampes : Mars 2022 à Septembre 2025
  • PAI Dourdan : Janvier 2023 à Juin 2024
  • PAI Figeac : Janvier 2021 à Octobre 2022
  • PAI Dreux : Janvier 2019 à Juin 2022

Surfaces

  • Environ 100m² par PAI

Coût du Projet

  • Entre 700k€ et 1M€ par PAI
